Как покрыть крышу металлочерепицей: порядок работ от замера до конька

Вопросы и ответы

Как покрыть крышу металлочерепицей: порядок работ от замера до конька

Как покрыть крышу металлочерепицей: порядок работ от замера до конька.

Наша кровельная компания с опытом 22 года монтажа всех видов кровельных покрытий поможет вам в этом.

Как покрыть крышу металлочерепицей: порядок работ от замера до конька

Самая дорогая ошибка при укладке металлочерепицы случается до того, как на объект приехали листы. Люди покупают материал «по площади крыши», поднимают его на скаты и только там обнаруживают, что раскладка не сходится: подрезанная полоса идёт вдоль конька, поперечный стык попадает на видное место, а доборов не хватает на две ендовы.

Покрыть крышу металлочерепицей — это не «прикрутить листы». Это последовательность из восьми шагов, в которой каждый следующий опирается на предыдущий.

Как покрыть крышу металлочерепицей: начинается не с листов

Первым делом считают геометрию. Нужны длины скатов, углы, размеры свесов, количество ендов, труб и мансардных окон. Если уклон меньше 12–14°, металлочерепицу лучше не брать вообще: на пологом скате вода уходит медленно, а в узлах начинает подсасываться под нахлёст при ветре.

Затем делают раскладку по скату: сколько листов ляжет в ряду, какой длины, где пройдут поперечные стыки. Металлочерепицу режут по длине, поэтому длинный лист даёт меньше стыков, но тяжелее при подъёме и сильнее играет на ветру. Здесь и вылезает та самая ошибка с расчётом «по площади» — она всегда или в нехватку, или в лишнюю подрезку.

Запас на подрезку обычно берут 5–10%. Обычно советуют закладывать все 10% и не думать. На ровном двускатном скате без труб и ендовы это лишний лист, а на кровле с двумя ендовыми и десятка может не хватить: подрезка у ендовы идёт клином, и обрезки в дело не идут. Проверяйте по раскладке, а не по проценту.

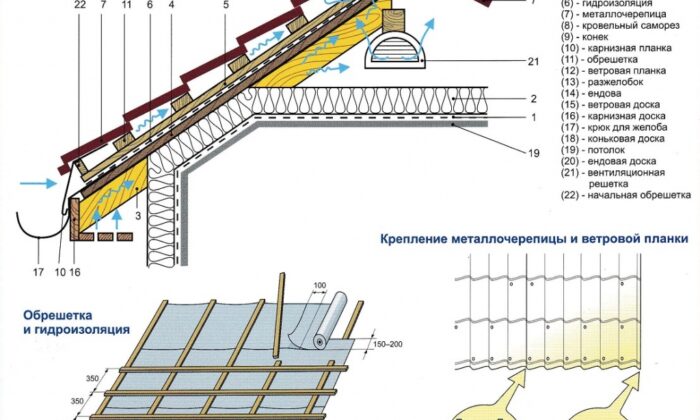

Основание: гидроизоляция, контробрешётка и вентзазор

Под металлочерепицей обязательно остаётся вентилируемый зазор между листом и гидроизоляцией. Воздух заходит в свесе и выходит под коньком, унося конденсат, который образуется на обратной стороне металла.

Схема такая: стропила, затем гидроизоляционная плёнка, потом контробрешётка вдоль стропил, и уже поперёк неё — обрешётка. Контробрешётка как раз и создаёт зазор, на котором держится вся вентиляция. Экономия на ней — самая тихая ошибка на кровле: первый сезон всё выглядит нормально, а к третьему утеплитель в нижней части ската набирает влагу.

Шаг обрешётки жёстко привязан к профилю. Под разные волны он отличается на десяток миллиметров, и если доску положить «на глазок», крайние листы не сойдутся с коньком. Как считается шаг под конкретный профиль, разобрано в отдельном разборе про шаг обрешётки под металлочерепицу.

Первая доска у свеса идёт усиленная. Под ендовым ковром — сплошной настил. По краю ската у фронтонного свеса — тоже доска, иначе торцевой планке не к чему крепиться.

Подъём листов и порядок укладки

Листы поднимают попарно, за двускатные рейки, чтобы не погнуть волну. Наверху материал складируют так, чтобы пачки не весили на одном участке обрешётки, и раскладывают по скату в порядке укладки — сразу в те места, откуда он пойдёт в работу.

Укладка начинается с нижнего ряда. Первый лист выставляют по карнизному свесу, и он становится шаблоном: по нему выравнивают весь ряд. Свес по карнизу оставляют 40–50 мм — на этом вылете вода сходит в жёлоб, а ветер не задувает её обратно под планку.

Дальше листы кладут рядами, выравнивая по боковому нахлёсту. Каждый второй-третий лист прихватывают одним саморезом, чтобы ветер не поднял полотно, пока ряд не добит. Полностью крепят после того, как весь ряд выставлен и геометрия сошлась. Так делают все бригады, и разница только в одном: затягивать ли саморезы окончательно сразу или после проверки ряда. Второй вариант спокойнее.

Крепление листов

Как покрыть крышу металлочерепицей. Схема крепления у металлочерепицы не симметричная. По низу листа саморезы идут реже, по верху чаще, торцы прихватывают дополнительно. Саморез вкручивают в прогиб волны, ниже капиллярной канавки, а не в гребень — вода по гребню стекает как раз вниз, и крепёж там работает под постоянным потоком.

Саморез берут 4,8×25–35 мм с EPDM-шайбой в цвет покрытия. Шайба и есть уплотнение: она обжимает отверстие и держит воду снаружи. Перетянутый саморез продавливает EPDM, и через сезон в этом месте появляется ржавый след. Недотянутый не прижимает лист, и его срывает ветром при первой буре.

Подробная схема точек крепления и шаг саморезов по скату — в отдельной статье про крепление металлочерепицы (публикуется отдельно, ссылку подставить после выхода). Тут важнее другое: крепление листов и монтаж доборных планок — две разные операции, и делать их одновременно нельзя. Пока листы не выставлены, планки ставить некуда.

Нахлёсты: где чаще всего экономит неправильно

Боковой нахлёст металлочерепицы — одна волна. Вертикальный, на поперечном стыке листов, — 10–15 см. Эти размеры придуманы не для запаса: на стыке образуется капиллярная канавка, по которой вода уходит вбок, и если нахлёст меньше, её срывает внутрь.

На стыке листов по длине в капиллярную канавку нельзя ставить крепёж вообще. Самая частая причина протечки на ровной кровле — саморез, вкрученный ровно в линию поперечного стыка. Вода по канавке доходит до отверстия и уходит под лист.

Доборные элементы, конёк и примыкания

Листы уложены, и только теперь на кровлю выходят планками. Карнизная закрывает край свеса, торцевая — фронтонный свес, планка примыкания обходит стену, ендовная ложится поверх подрезанных листов в ендове.

Нахлёст планок 5–10 см, шаг саморезов 30–40 см, крепёж тот же — 4,8×25–35 мм с EPDM-шайбой. Планки режут ножницами по металлу. Болгарка на кровле из металлочерепицы — это гарантированный ремонт через год: абразивный круг выжигает полимер и цинк по кромке, и она начинает ржаветь оттуда, где вы её резали. Пошагово эти операции разобраны в статье про монтаж планок металлочерепицы.

Как покрыть крышу металлочерепицей не мало важно финальная часть. Конёк ставят последним. Под коньковой планкой остаётся вентзазор для выхода воздуха, а в зазор между верхними кромками листов и коньком идут уплотнители. Конёк, уложенный вплотную к обрешётке, глушит всю вентиляцию, которую вы построили на свесе.

Примыкание к стене собирают через планку со штробой и герметиком: вертикальную полку заводят в стену, горизонтальную укладывают поверх листа. Порядок слоёв тут важнее качества герметика. Вода должна попадать на верхнюю деталь, а не под неё.

Сколько стоит покрыть крышу металлочерепицей

Материал у нас идёт от 630 ₽/м² — металлочерепица Grand Line и Металл Профиль, толщина стали 0,45–0,5 мм, всего 29 позиций в каталоге. Монтаж под ключ — от 1500 ₽/м² кровли по ЮФО.

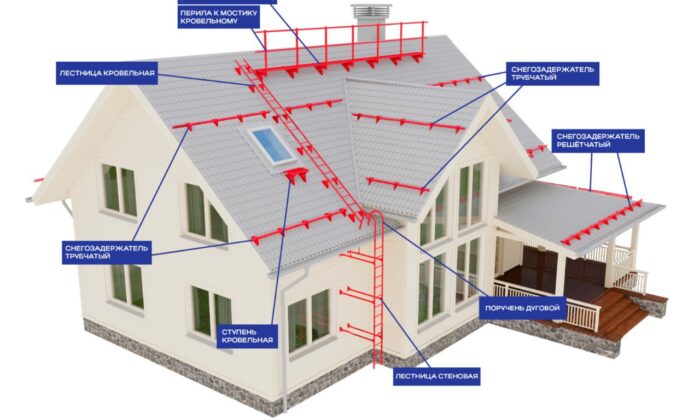

Итоговая цифра складывается из четырёх частей: площадь скатов, сложность узлов, длина листов и объём доборов с элементами безопасности. Дом с двумя ендовыми и трубой всегда дороже на квадратный метр, чем простой двускат.

Замер стоит 3000 ₽ и засчитывается в счёт работ. Срок монтажа обычно 1–7 дней. Зимой выходим при сухой погоде и температуре не ниже −10 °C. На работы даём гарантию до 5 лет, бригады свои, с 2004 года.

Чего делать нельзя при монтаже металлочерепицы

Действие Последствие
Ходить по гребню волны в мягкой обуви Вмятина на волне, её уже не выправить
Резать листы болгаркой Коррозия по кромке к следующей весне
Вкручивать саморез в линию поперечного стыка Протечка по капиллярной канавке
Укладывать первый лист без выравнивания по свесу Весь ряд уходит косо, свес «пилой»
Тянуть саморез до упора Продавленная EPDM-шайба, точка коррозии

Наступать на металлочерепицу можно только в прогиб волны, в обуви с мягкой подошвой, и лучше в тех местах, где под ней доска обрешётки.

Хотите не разбираться в этом сами — начните с замера. Мы приедем, снимем геометрию, отдадим раскладку листов и список доборов, и вы увидите итоговую стоимость до покупки материала. Склад в Ростове-на-Дону, ул. Вавилова, 73Д, телефон +7 (961) 410-14-52. Материалы можно взять отдельно, без монтажа, — как выбрать металлочерепицу под свой дом, разобрано отдельно.

Частые вопросы

Как выбрать материал под климат Ростовской области?

Учитывайте ветровую и снеговую нагрузку, уклон кровли и тип покрытия. Подскажем по телефону или на замере — без навязывания лишнего.

Можно ли заказать только материал без монтажа?

Да. Можно забрать со склада или оформить отгрузку. Монтаж оформляем отдельно, если нужен.

Как рассчитать количество листов и доборов?

По чертежу или размерам скатов. Можно прислать план — посчитаем раскрой, крепёж и комплектующие.

Где забрать материал?

Отгрузка со склада в Ростове-на-Дону (ул. Вавилова 73 Д). Условия уточняйте при заказе.

Нужна помощь с выбором?

Выезд замерщика на просчёт — бесплатно. Посчитаем раскрой и скажем, нужен монтаж или хватит материала.

Заказать замер Наши работы Смотреть каталог
